Promoción de 58 viviendas

7000 m² en 4 meses, Sevilla

INICIO DE MONTAJE:

29 Mayo 2025

COMPLETADO:

7 Noviembre 2025

Mientras se tramitaba la licencia de obra, la estructura ya se estaba produciendo. El día que llegó la aprobación, la estructura estaba almacenada junto a la obra y lista para montar.

Sevilla


7000 m²

Metros cuadrados


- 6 meses

Tiempo ganado


Emvivesa

Cliente


- 360.000 € aprox.

Ahorro en costes

1. Diagnóstico técnico:

2. Hoja de ruta técnica para tu obra:

3. Estimación del ahorro frente a la obra tradicional:

- 6 meses

Ahorro en tiempo

- 360.000 € aprox.

Ahorro en costes

0%

Desviaciones

100%

Fiabilidad

Factor decisivo

Tiempo de estructura

Estado inicio del montaje

Plazo total del proyecto

Fiabilidad de entrega

Desviaciones económicas

Costes evitados

Escalabilidad

Horas en obra

Errores y reprocesos

Precisión y acabados

Resultado final

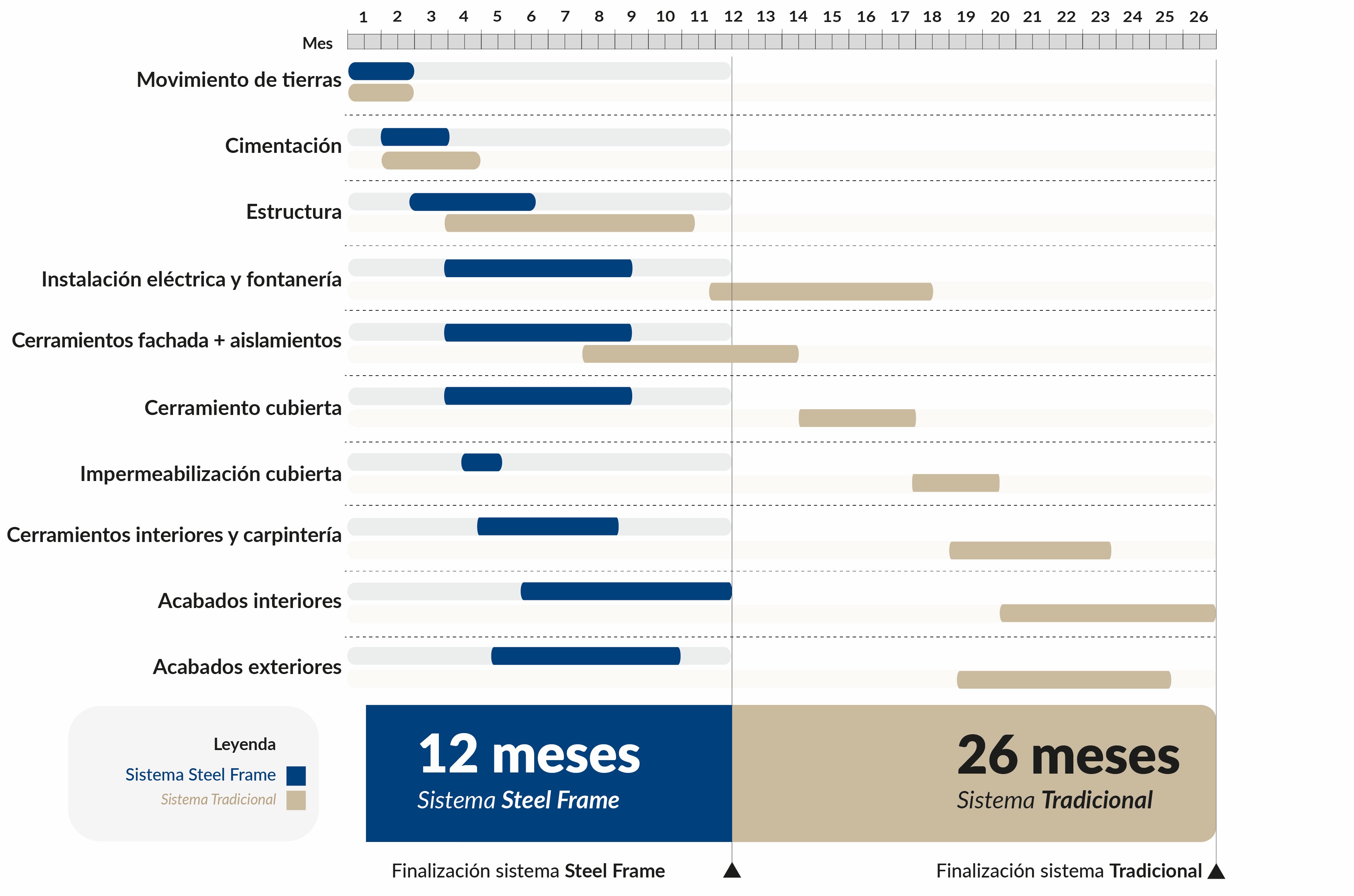

Steel Frame

4 meses

Licencia → Estructura fabricada

Hasta 14 meses antes

100%

0-3% (coste cerrado)

≈ 360.000 €

Montaje simultáneo viviendas

Optimizadas

Mínimos

Industriales, repetibles, milimétro

Proyecto replicable y escalable

Tradicional

10 meses

Inicio tras frases previas

Incierto

~60–70 %

+30%

No controlados

Ejecución secuencial

Muy elevadas

Frecuentes

Variables

Gestión compleja y no escalable

Ahorro

-6 meses críticos

Arranque inmediato

Entrada anticipada en mercado

Certidumbre total

Control financiero

Impacto directo en margen

Más velocidad y eficiencia

Menos mano de obra

Menos sobrecostes ocultos

Homogeneidad High-end

Control y ventaja competitiva
